良好的工廠安裝必須從現場接到調節閥后開始就要適當?shù)靥幚砗谜{(diào)節閥問題。
很重要的是操作人員,他在調節閥安裝的各個階段都要調整調節閥,要認識到調節閥是經過加工表面的精密設備,它的表面光潔度在1~2RMS(微英寸粗糙度)范圍里。因而,所有安裝人員都要知道一個安全可靠的調節閥的成本和從設計到投產使用所花的時間。專門設計的調節閥在訂貨之后可能要6~14個月才能交貨。因此,粗心大意處理調節閥可能引起裝置開工大大延遲。
在接收調節閥時的檢查深度將依照驗收人員的熟練程度和技能高低而異。檢查深度不同的買主也很不一樣。在一個新的建設工地上常常會看到調節閥沒有裝箱,讓部件暴露在外頭。而另-種極端,所謂“專家里手”,手拿圖紙和各種工具,為了檢查各部件的尺寸,要把調節閥完全拆卸在這兩種極端之間的某些地方才是適當?shù)臋z查深度。
許多公司為買主安排在制造現場做全面的檢查。在這種情況下,驗收檢查的工作量就很少了,只需要檢查調節閥在船運中有無損壞。
在工廠裝配調節閥要考慮下述最起碼的檢驗要求:
1.利用裝配圖紙進行直觀檢查;
2.水力學試驗;
3.泄漏檢驗;
4.滯后試驗;
5.操作人員檢查閥門行程;
6.所有輔助設備如限位開關、閥門定位器等的操作檢驗;
7.電氣設備的電氣試驗(兆歐表和高精度電位計);
8.按照說明書和步驟進行包裝和發貨檢驗。
如果這些試驗已在工廠里做完了,驗收工作僅需要直觀檢查;如果這些試驗在工廠里沒有做或者不放心在工廠里做的試驗,可以按照要求在現場完成。
在驗收之后,調節閥就準備裝運到現場或倉庫。閥體的氣動的或電的接頭應當塞上,防止灰塵進入。如果調節閥要儲存較長的時間,閥門應當裝箱,保護零件不受損壞。有關閥門儲存準備工作的更詳細的論述參考第十一章。
調節閥安裝的小結
任何一種類型的安裝,建議考慮下面具體要求:
1.用于操作氣動調節閥的氣源應當是無油和干燥的。
2.對液壓調節閥的液壓系統要遵照制造廠建議。
3.用電動或電動-液壓驅動的調節閥的電系統要遵照制造廠建議。
4.小通徑的調節閥的入口配管要裝配一個適當過濾器,以便過濾掉配管系統帶來的雜質,避免損壞閥門。
5.當閥門安裝在系統中時,閥體要避免受過大的應力,這對于閥體分離式閥門特別重要。
6.在初次開工之前和停工檢修之后,調節閥前要裝上濾網,以便濾去管線內的垢物、鐵銹和其它雜物。只要可能,配管系統要裝上一個短管接頭,并在安裝調節閥之前沖洗配管系統。
7.如在多塵埃的環境中操作的調節閥,圍繞著閥桿裝一個橡皮或塑料罩,以保護閥桿的拋光表面免受損壞。
8.務必要遵守制造廠提出的所有調整和輔助設備的開關位置的說明。例如,在閥門定位器的旁路位置上不要遺忘了旁路開關。
9.如果在調節閥安裝以后還需從系統中拆卸下來,要關閉切斷閥并加標記。如果調節閥里有危險流體或污染物,應當加上相應的標記,以便于在拆卸閥門之前進行適當?shù)那逑础?/P>
10.務必按照流動方向的箭頭安裝調節閥。如果制造廠提供的閥門箭頭指示的方位是錯誤的,要報告這種情況。

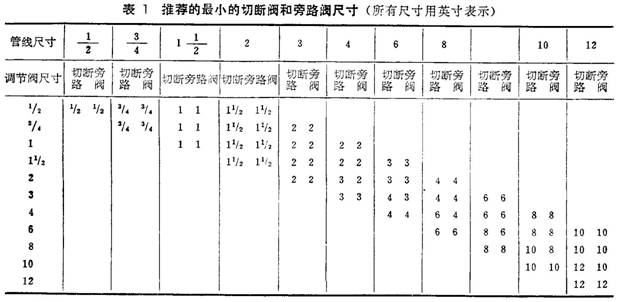

11.在安裝之前要看各家閥門制造廠的具體說明書。提供的說明書的首頁(安裝和維修規程60號)示如圖,作為一種從制造廠得到的資料的例子。
60系列調節閥安裝和維修說明書
只要正確安裝,60系列調壓閥可以長時間無故障操作。用戶花費幾分鐘閱讀這份說明書,以后可以節省花在故障排去和停工的幾小時。
